Для начала вам нужно заполнить справочную информацию.
Затем занести или импортировать техоперации для узлов/деталей/сборок/изделий.

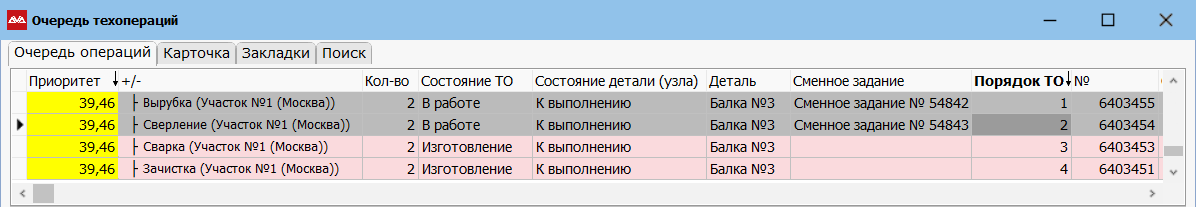

«Очередь техопераций» — это фактически очереди на рабочих центрах. Очередь на «сварке», на «сборке», на «токарке» и так далее.
Формируется очередь техопераций в момент запуска ПЗ.

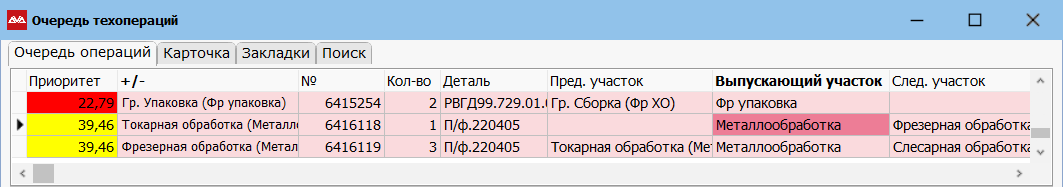

«Приоритет» технологической операции отражает приоритет позиции производственного задания, через которую мы выходим на ожидающего потребителя и, таким образом, определяется и транслируется приоритет в эту очередь.
Именно из этой очереди вы выдаете сменные задания на рабочие места.
Выдавать сменные задания нужно по приоритету, который меняется динамически, а зависимости от изменения ситуации с запасами, составами, датами отгрузки и так далее.
Чем выше приоритет в очереди — тем срочнее эта техоперация.
«Состояние ТО» может быть трех видов:
«Изготовление» — это стартовое состояние ТО. К ней еще не приступали.
«В работе» — взяли в работу, то есть оформили Сменное задание. Ссылка на это сменное задание в колонке «Сменное задание».
«Выполнено» — ТО выполнена. В очереди ТО выполненные не показываются. Такие ТО вы можете увидеть либо в истории ТО, либо в закладке «Техоперации» в ПЗ.
В колонке «Оформить СЗ» вы видите на какое количество деталей вы можете выдавать СЗ с точки зрения завершенности предыдущей «матрешки». Обратите внимание, что, если состояние детали «К выполнению», то в колонке «Оформить СЗ» есть цифры.

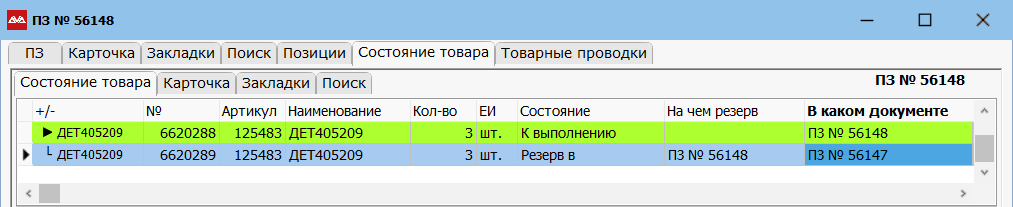

Деталь «К выполнению» — это значит вся предыдущая «матрешка» находится на цеховом складе участка, указанного на карточке вашей детали. Зеленым цветом в колонке «Оформить СЗ» подсвечивается техоперация, у которой выполнена предыдущая.

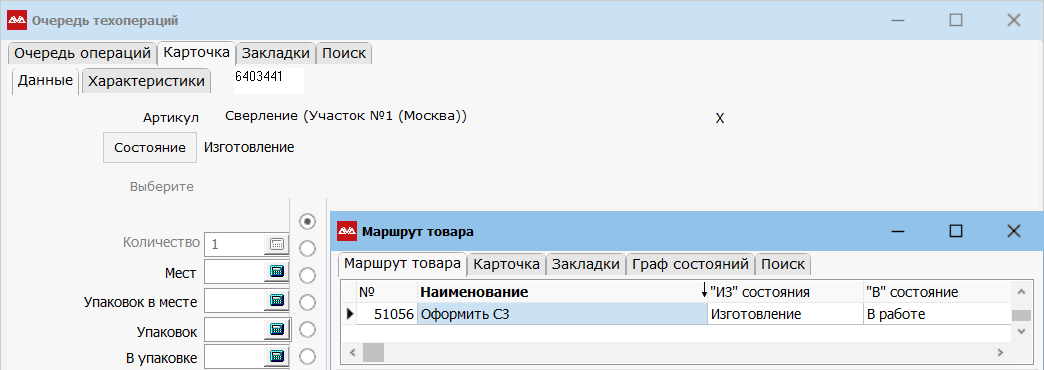

Чтобы взять техоперацию в работу (оформить СЗ) просто в «Очереди ТО» на соответствующей записи нажмите F2 и выполните движение «Оформить СЗ».

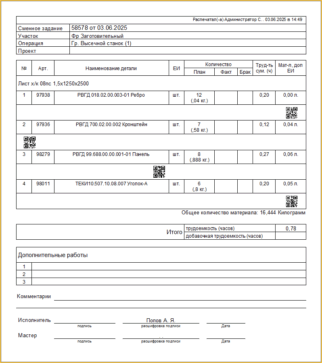

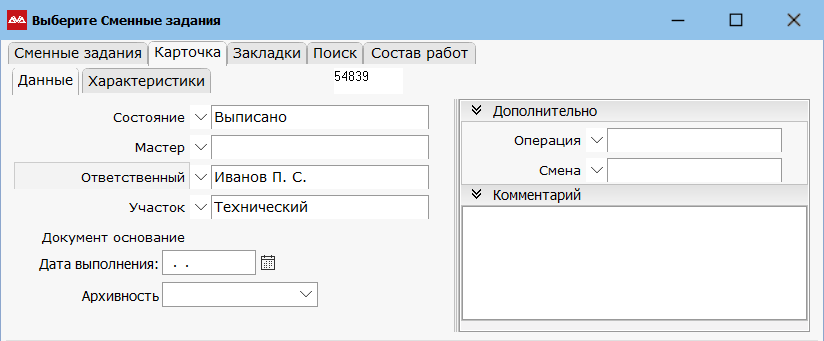

Выберите существующее СЗ или занесите новую запись.

Если вы берете Задание себе, то ничего указывать не надо. Просто сохраните. Если вы оформляете задание для кого-то, то укажите фамилию в поле «Ответственный».
Контроль за выполнением сменных заданий:

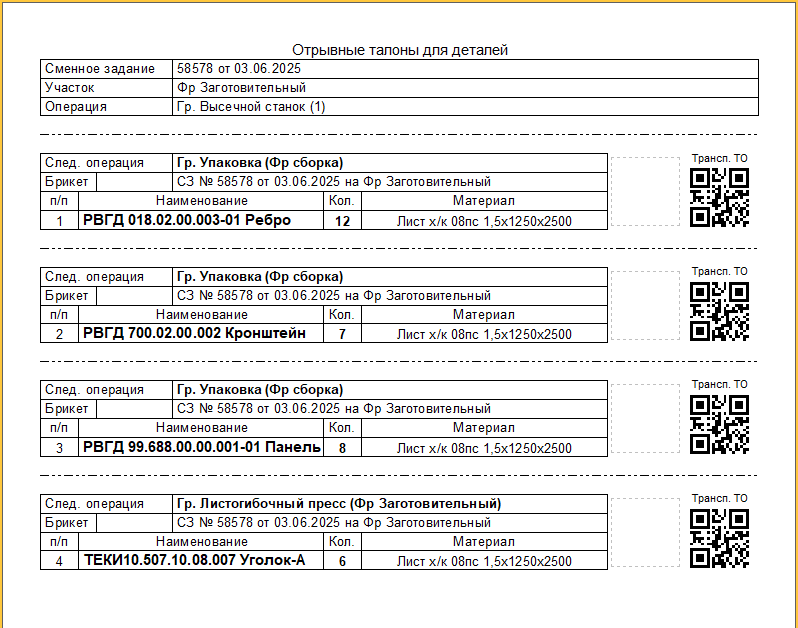

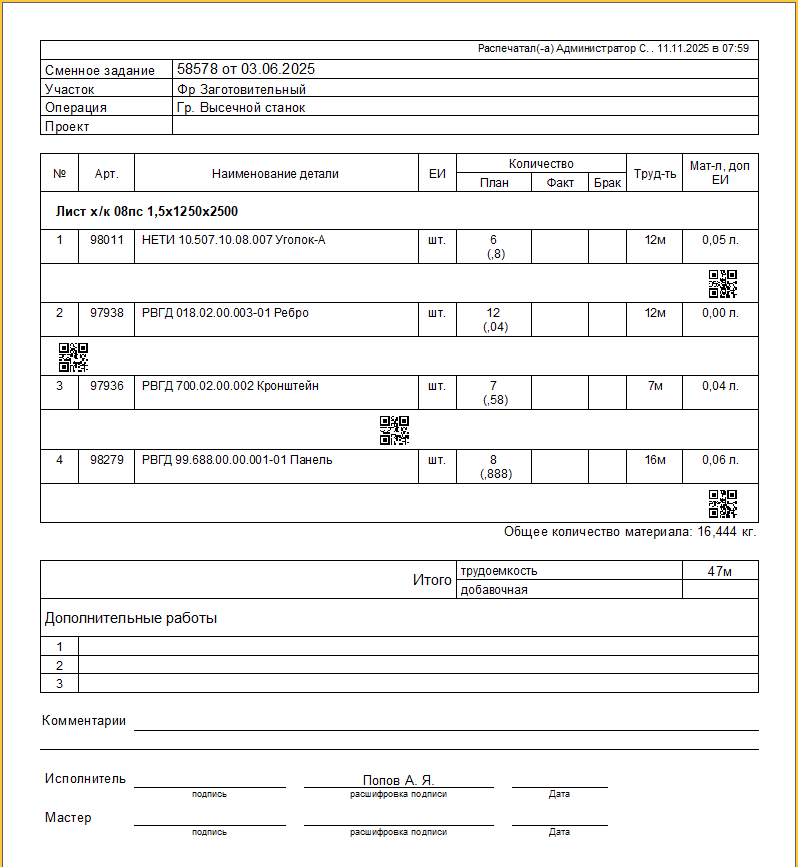

- Когда вы напечатаете СЗ, оно перейдет в состояние «Выдано». В этот момент в его позициях сохраняется список операций с суммарным количеством.

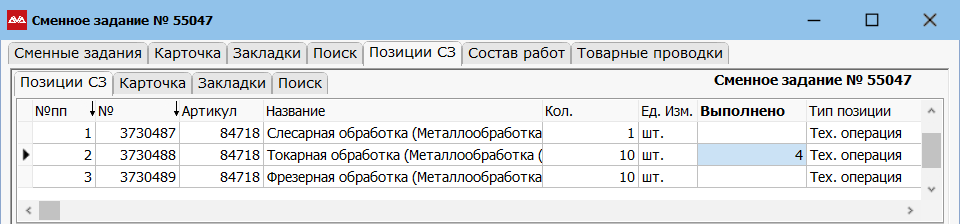

- В позициях СЗ в колонке «Кол.» показывается то количество, которое было на момент перехода СЗ в состояние «Выдано» (на момент печати). А в колонке «Выполнено» показано количество операций, которое фактически выполнено на текущий момент.

Ограничения при выдаче сменных заданий:

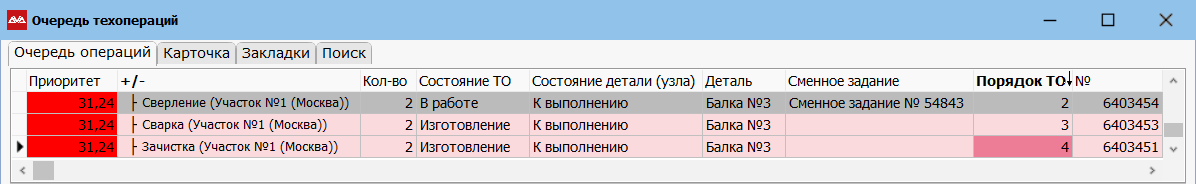

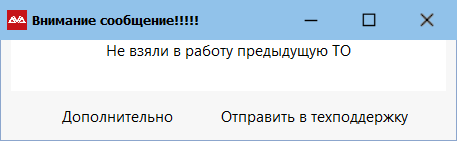

- На предыдущую техоперацию должно быть как минимум выдано сменное задание. Оно не обязательно должно быть закрыто, но как минимум выдано. Это значит, что нельзя выдать СЗ на техоперацию №4 , если на техоперацию №3 СЗ не выдано.

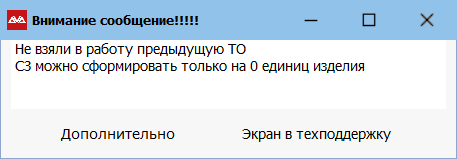

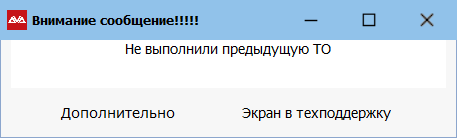

При попытке оформить СЗ на техоперацию №4, вы получите следующее сообщение:

Если вы уже «стали большие» и начали планировать производство, то при выдаче сменного задания вы можете дозировать выдачу, учитывая нагрузку на узкое место. Делается это, глядя в колонку «Брикет». Здесь вы увидите границу брикета. Нельзя в один день выдавать СЗ из разных брикетов (исключение — заготовительные участки, где можно работать «неделями»).
⟵ 08.06. Запуск обычного производственного задания | 08.08 Закрытие сменного задания ⟶
