Требуемая производству указана в колонке «Нужно к». «Нужно к» считается исходя из даты выполнения и трудоемкостей: дата выполнения минус все то, что нужно будет делать после этой детали.

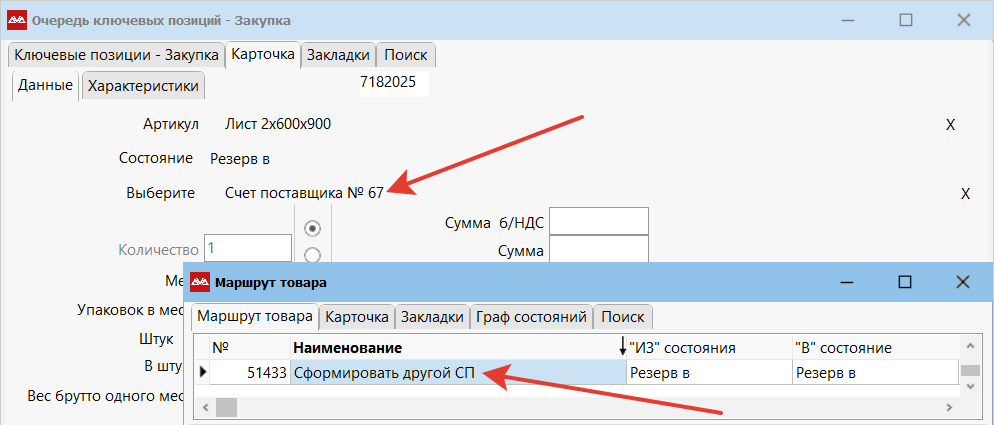

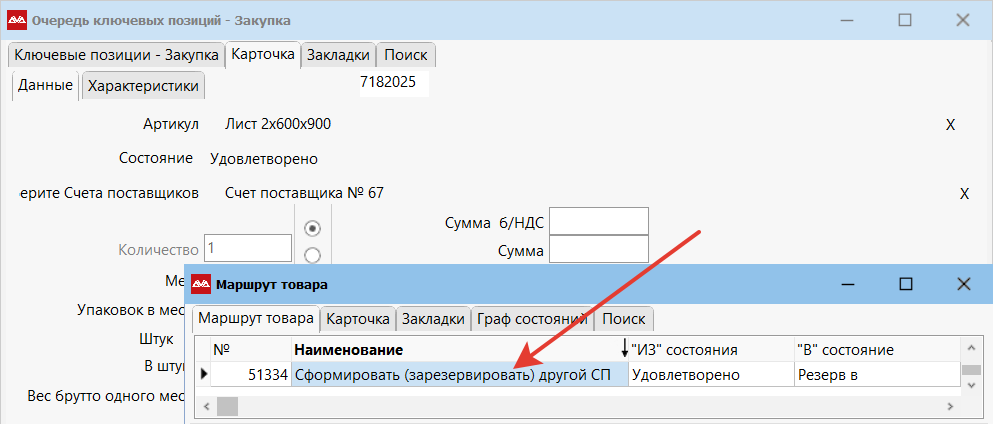

В основном это касается поставок из-за рубежа, где доставка длится долго. Закупки должны заранее реагировать на такие ситуации и принимать решение о формировании срочной закупки у другого поставщика.

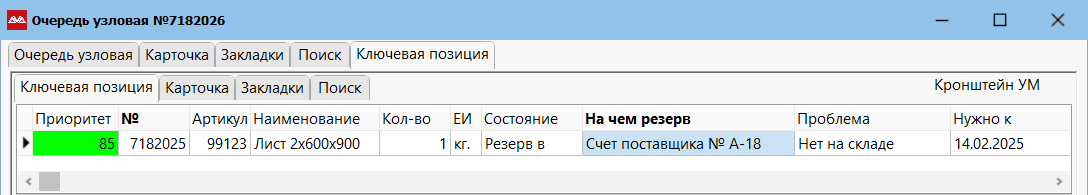

Рассмотрим пример, ключевая позиция (артикул 99123) нужна 14.02.2025. А закупка, которую она ожидает, приедет только 20.02.2025.
